2026年10月24日、インドネシアの上流石油ガス監督機関SKK Migasは、この日から、シンガポール向けに輸出していたパイプラインガスの一部を国内の発電用に振り替えると発表しました。シンガポールのエネルギー市場監督庁(EMA)は同日、削減量はシンガポールの1日の天然ガス需要の2%未満で、対応計画もあると説明しました。

シンガポールの電力の約95%は天然ガスによるものです。臺灣は2025年に発電量の47.69%を天然ガスが占め、輸入はすべて液化天然ガス(LNG)で、そのうちインドネシア産は1.97%です。臺灣には国際パイプラインがなく、輸入元の分散、法定の安全在庫、受入基地の相互バックアップで供給リスクを管理しながら、再生可能エネルギーと蓄電も拡大しています。

削減量

熱帯の海で敷設船が海底パイプラインをサンゴ礁の海底へ下ろしていく。遠くに緑の島
海底ガスパイプラインの敷設(AI生成イメージ)

CNAの報道によると、SKK Migasは今回振り替える量を 1日あたり約3,100万標準立方フィート(31 MMSCFD) と説明しています。内訳はナトゥナ(Natuna)ガス田から1,500万、スマトラから1,600万です。

  • ナトゥナのガスはWest Natuna Transportation System とプラウ・ペンピン〜バタム間のパイプラインを経て、国営電力会社PLNのバタム島の発電所に供給されます
  • スマトラのガスはTGIパイプラインを経て、バタム島、ビンタン島、スマトラの発電に使われます
  • SKK Migasは目的を「国内の発電用ガス供給の信頼性を確保するため」とし、インドネシア石油・ガス法第8条第1項を根拠に挙げています

EMAは別の単位で影響を説明しました。ガス輸入事業者からの報告では、今後18日間で1日あたり約17 BBTUD(10億英国熱量単位/日)の減少で、シンガポールの1日のガス需要は1,000 BBTUDを超えます。ストレーツ・タイムズはインドネシアの振り替え量を31 BBTUDと報じています。情報源ごとに単位や範囲が異なるため、数字は分けて読む必要があります。

エネルギー・鉱物資源相のバフリル・ラハダリア氏は10月22日、インドネシアを尊重しない国へのガス輸出を停止する可能性に言及しました。SKK Migasの説明では、今回の振り替えとこの発言は結び付けられていません。

シンガポールのガス構成と対応

海沿いのガス火力発電所と高い煙突、隣に都市のスカイライン
海沿いのガス火力発電所と都市のスカイライン(AI生成イメージ)

2025年のシンガポールのガス輸入のうち、パイプラインガスは43%、LNGは57%でした。パイプラインガスはインドネシアとマレーシアから、LNGは船で輸入されています。

EMAが示した対応は次のとおりです。

  • 過去にも上流設備の保守で1日20〜100 BBTUDの供給減が何度かあり、いずれも他の供給源で補い、電力供給に影響はなかった
  • 発電事業者には、ディーゼルを含む燃料の備蓄が義務付けられている
  • 集中調達を担うSingapore GasCoが、必要に応じてLNG輸入を増やす準備をしている

テマセク傘下のガス輸入事業者Gas Supplyは、顧客への供給が上流の「一時的な減量」の影響を受けたとしています。インドネシアは2022年、シンガポールへのパイプラインガス供給を2028年まで延長することに合意しましたが、量は以前より少なくなっています。

報道で取材を受けたアナリストは、今回の価格への影響は大きくないとみています。同時に、LNGの比率が高まるほどコストが上がり、国際価格の変動も受けやすくなると指摘しています。

臺灣の電源構成:天然ガスが約半分

台湾中油の臺中LNG受入基地にある大型LNGタンク(T-103)と配管設備
台湾中油の臺中LNG受入基地のLNGタンク。2015年11月24日、馬英九総統(当時)が記者団とともに「減炭の旅」で同基地を視察した際に撮影。写真:中華民国総統府/CC BY 2.0(Wikimedia Commons)

臺灣には国際パイプラインがなく、輸入する天然ガスはすべてLNGとして船で運ばれます。能源署『エネルギー統計ハンドブック2025』によると、2025年の状況は次のとおりです。

経済部は2026年3月、家庭用ガスは国内の天然ガス使用量の約2.5%だと説明しました。

輸入元は14か国に分散

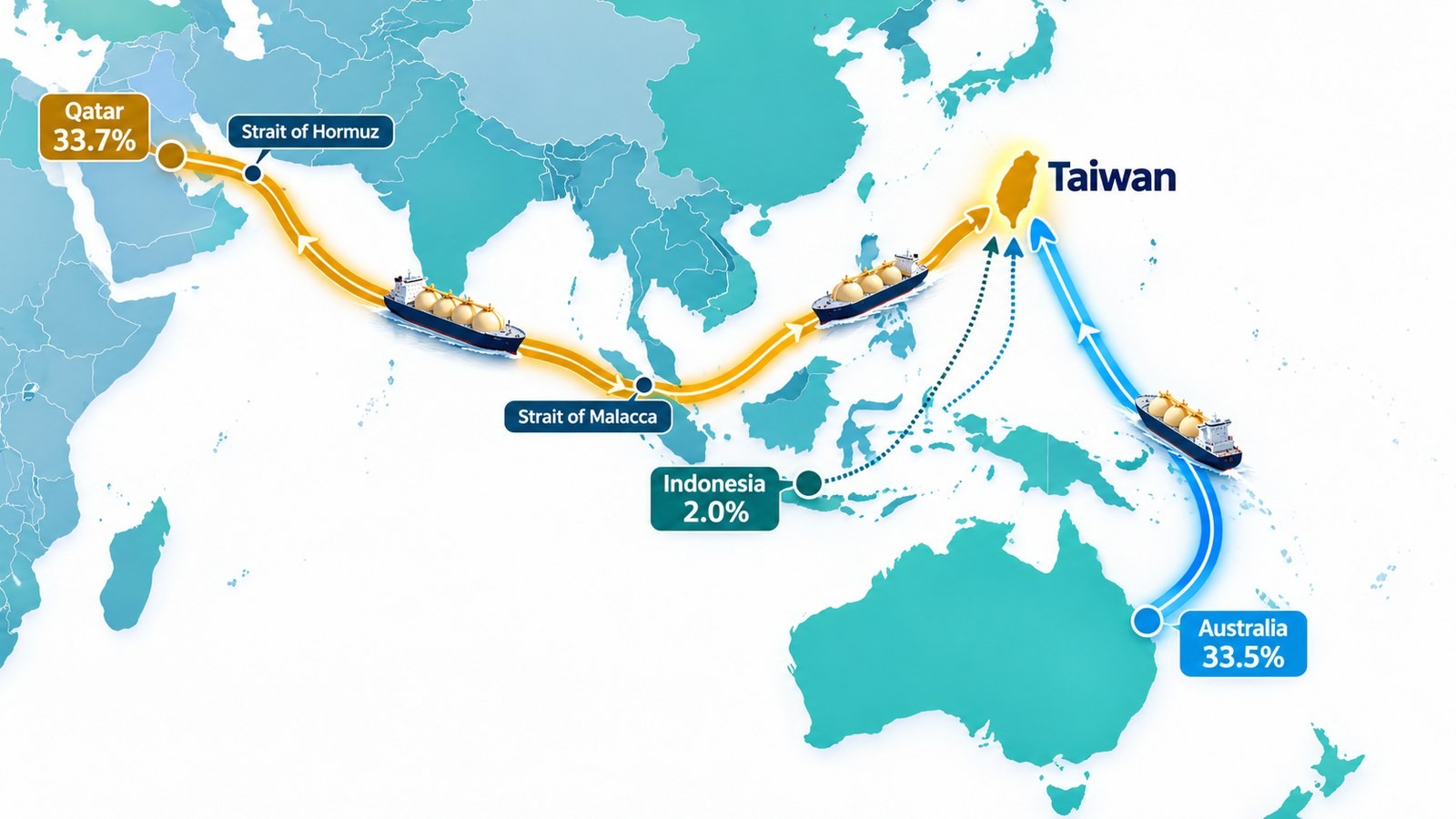

カタールからホルムズ海峡とマラッカ海峡を経る航路、オーストラリアとインドネシアからの航路が臺灣へ向かう地図。33.7%、33.5%、2.0%と表示
臺灣の2025年の主なLNG輸入元と海上輸送ルート(AI生成イメージ)

能源署の統計では、2025年の臺灣のLNG輸入はカタール33.68%、オーストラリア33.52%が中心で、米国9.87%、パプアニューギニア7.88%、ブルネイ2.84%が続きます。2005年にはインドネシアが51.30%を占める最大の輸入元でしたが、その後輸入元の分散が進みました。今回インドネシアが減らしたのはシンガポール向けのパイプラインガスで、2025年の臺灣のLNG輸入に占めるインドネシアの割合は1.97%です。

経済部は2026年3月、臺灣の天然ガス輸入元は14か国に分散していると説明しました。台湾中油は2026年2月10日、米国のLNG輸出企業Cheniereと約25年の売買契約を結び、2026年6月から受け渡しが始まり、2027年からは年間最大120万トンを購入できます。経済部は2029年までに米国産LNGの比率を約10%から15〜20%に引き上げる計画です。

安全在庫と緊急時の対応

経済部が定める天然ガス生産・輸入事業者の自社貯蔵タンク容量に関する規定は次のとおりです。

  • 安全在庫は2025〜2026年が11日以上、2027年からは14日以上
  • 貯蔵タンク容量は2025〜2026年が20日以上、2027年からは24日以上

経済部は2026年4月14日、日本には天然ガスの安全在庫の規定がなく、韓国は9日だと説明しました。

2026年2月28日に中東で戦闘が始まった後、経済部は3月2日にエネルギー対応チームを設け、石油・ガス・石炭の在庫を毎日確認しています。経済部によると、いずれの在庫も法定の安全在庫(石油90日以上、石炭30日以上、天然ガス11日以上)を上回り、戦闘開始後も臺灣で電力やガスの不足は起きていません。台湾中油は次の3段階の対応策を用意しています。

  • 前倒し調達:米国やオーストラリアなど中東以外の供給源を手配
  • アジアでの融通:日本や韓国などの買い手と相互支援を協議
  • スポット調達:スポット市場で不足分を補う

ドイツの今冬のガス貯蔵と予備力をめぐる議論は、臺灣の安全在庫と並べて見ることができます。ドイツの貯蔵事業者団体INESは2026年11月10日、11月1日時点のガス貯蔵充填率が61%で、法定の全国総合目標70%を9ポイント下回ったと発表しました。この総合目標は、大半の貯蔵施設の80%と、一部施設の45%を合わせた全国水準です。INESのシナリオでは、平年または温暖な冬なら供給は維持されますが、2010年級の厳冬では、2027年1月から3月に単月で最大6.6 TWh、1月の単日では最大1.7 TWhの不足が生じうるとしています(INES、2026-11-10)。

《Handelsblatt》が入手し、Clean Energy Wireが11月12日に伝えた政府内部草案「予備発電所待機法」(Gesetz zur Bereithaltung von Ersatzkraftwerken)は、系統予備(Netzreserve)にある石炭・石油火力と、石炭退出計画で2026年または2027年に閉鎖予定の発電設備に、待機と燃料備蓄を求めます。政府が正式にガス不足を宣言したときに限り、これらの発電所を一時的に電力市場へ戻し、ガス火力の燃料を産業と家庭に回す設計です。草案は石炭を全負荷30日分、石油を10日分備蓄する案を示していますが、数字は省庁間でなお調整中で、措置は2028年3月31日に期限を迎える予定です。文書は制限配布のままで、正式な立法手続には入っていません(Clean Energy Wire、2026-11-12)。ドイツの連邦経済エネルギー省は、貯蔵率だけで供給の安定は決まらず、輸入や他の予防措置も影響するとして、今冬のガス供給は確保できるとの見方を示しています。

受入基地の地域別供給と相互バックアップ

緑の山のふもと、海岸に並ぶ大型の白いLNGタンクと受入桟橋
海岸のLNG受入基地と貯蔵タンク(AI生成イメージ)

台湾中油のLNG受入基地は、北部の観塘、中部の臺中、南部の永安にあります。観塘受入基地(第3受入基地)は2025年4月1日に最初のLNG船を受け入れ、6月に毎時900トンの送出試験を終え、台湾電力の大潭発電所にガスを供給しています。年間輸入能力は300万トンで、16万キロリットルのLNGタンク2基を備えています。

台湾中油によると、各受入基地は近隣地域に供給し、既存の「8の字」型の海陸パイプライン網で相互に融通・バックアップできます。高雄の洲際受入基地の環境影響評価は2024年12月11日に承認されました。

再生可能エネルギーと蓄電

台湾電力が能源署のデータとして示したところでは、2025年末の臺灣の再生可能エネルギー設備容量は22,872 MWで、うち太陽光15,474 MW、風力4,517 MW、水力2,124 MWです。国家発展委員会の2026年4月16日の書面報告によると、洋上風力は2026年2月時点で累計3.684 GWです。政府は2030年に太陽光31.2 GW、洋上風力10.9 GWを目標としています。

蓄電については、台湾電力が2025年までに自社の蓄電池システム160 MWを整備し、電力取引プラットフォームを通じてアンシラリーサービスを提供する系統用蓄電は1,862.1 MWに達しました。能源署によると、日月潭の大観・明潭の2つの揚水発電所は合計約2.6 GWで、臺灣最大の蓄電設備です。これらは太陽光と風力の出力変動の調整に使われています。

ガスの備え以外にも、分散型エネルギーは系統の柔軟性を高められます。Brattle GroupがPew Charitable Trustsのためにまとめ、2026年11月5日に公表した報告書『The National Case for a More Distributed Power Grid』は、政策と規制の障壁を取り除けば、米国の分散型エネルギー(屋根置き太陽光、蓄電池、制御された電気自動車の充電、スマートサーモスタットなど)の設備容量は既存の4倍を超え、2050年までに40万MW超(400 GW)を追加できると推計しています。インフレ調整済み・割引なしの2026年ドルで、2050年までに約6,140億ドルの電力系統費用を回避でき、約半分はピーク発電の建設・運転回避、約3分の1は配電投資の先送りによるとしています。2050年の平均家計電気料金は、年約122ドル(2026年ドル)低くなるとの試算もあります。これは米国25地域のモデル結果であり、臺灣に直接当てはめることはできませんが、分散型資源と蓄電がピーク予備と配電増強の圧力を和らげうることを示しています(Brattle;Pew、2026-11-05)。

両地域の比較

項目 シンガポール 臺灣
発電に占めるガスの割合 約95% 47.69%(2025年)
供給方法 パイプライン43%、LNG 57%(2025年輸入) すべてLNG、輸入元14か国
主なリスク パイプライン供給国の配分変更 海上輸送と国際LNG市場
備え 他の供給源での補填、発電事業者の燃料備蓄、集中調達 法定安全在庫11日(2027年から14日)、輸入元の分散、3つの受入基地の相互バックアップ、3段階の調達策

シンガポールの今回の例は、一つのパイプライン供給源の減量をLNGなどで補えるものです。臺灣にはパイプラインがないため、供給リスクは海上輸送と国際LNG市場にあり、法定の安全在庫、輸入元の分散、受入基地のバックアップ、調達策が主な備えです。あわせて再生可能エネルギーと蓄電の拡大も続いています。

臺灣が参考にできる方向

ドイツの今冬の議論は、貯蔵水準、法定目標、予備容量をどう組み合わせるかが中心です。米国の評価は、屋根置き太陽光、蓄電、需要の柔軟性といった分散型資源が系統費用を下げうることを示しています。臺灣は既に輸入元14か国、法定安全在庫、受入基地の相互バックアップ、再生可能エネルギーと蓄電でリスクを分散しています。今後は蓄電と分散型資源の調整力をさらに高め、ガスと電力の強靭性が単一の燃料経路だけに頼らないようにできます。

動画まとめ:インドネシアのシンガポール向けガス削減と、臺灣の多様なガス調達と供給の強靱性
